一、单选(共20道题,每道题1.0分。)

1、有效控制城市发展的重要手段是( )。

正确答案:C

解析:【内容考查】本题考查的是符合总体规划要求【选项分析】规划设计是有效控制城市发展的重要手段。

2、影响钢筋与混凝土之间粘结强度的因素有( )。

正确答案:A

解析:【内容考查】本题考查的是混凝土结构的受力特点及其构造【选项分析】影响粘结强度的主要因素有混凝土的强度、保护层的厚度和钢筋之间的净距离等。【该知识点已删除】

3、水泥的初凝时间指(  )。

正确答案:B

解析:【内容考查】本题考查的是常用水泥的技术要求【选项分析】水泥的初凝时间从水泥加水拌合起至水泥浆开始失去可塑性所需的时间。

4、关于天然花岗石特性的说法,正确的是(  )。

正确答案:B

解析:【内容考查】本题考查的是饰面石材【选项分析】花岗石构造致密、强度高、密度大、吸水率极低、质地坚硬、耐磨,属酸性硬石材。

5、属于非膨胀型防火材料的是( )。

正确答案:C

解析:【内容考查】本题考查的是防火涂料【选项分析】厚型防火涂料一般为非膨胀型的,厚度为7~45mm,耐火极限根据涂层厚度有较大差别;薄型和超薄型防火涂料通常为膨胀型的。【该考点已删除】

6、关于工程测量仪器性能与应用的说法,正确的是( )。

正确答案:B

解析:【内容考查】本题考查的是常用工程测量仪器的性能与应用【选项分析】水准仪的主要功能是测量两点间的高差,它不能直接测量待定点的高程,但可由控制点的已知高程来推算测点的高程;S3型水准仪称为普通水准仪,用于国家三、四等水准测量及一般工程水准测量;【修改为:普通水准仪,用于国家三、四等水准测量及一般工程水准测量】经纬仪是对水平角和竖直角进行测量的一种仪器;激光经纬仪能在夜间或黑暗的场地进行测量工作,不受照度的影响。

7、不宜用于填土土质的降水方法是(  )。

正确答案:B

解析:【内容考查】本题考查的是降水施工技术【选项分析】降水常用的有轻型井点、多级轻型井点、喷射井点、电渗井点、真空降水管井、降水管井等方法。它们大多都适用于填土、黏性土、粉土和砂土,只有降水管井不宜用于填土, 但又适合于碎石土和黄土。

8、直接承受动力荷载的结构构件中,直径为20mm纵向受力钢筋的连接宜选用(  )。

正确答案:B

解析:【内容考查】本题考查的是混凝土结构钢筋工程【选项分析】直接承受动力荷载的结构构件中,纵向钢筋不宜采用焊接接头。直接承受动力荷载结构中的纵向受力钢筋均不得采用绑扎搭接接头。

9、高强度螺栓广泛采用的连接形式是( )。

正确答案:D

解析:【内容考查】本题考查的是钢结构构件的连接【选项分析】高强度螺栓按连接形式通常分为摩擦连接、张拉连接和承压连接等。其中,摩擦连接是目前广泛采用的基本连接形式。

10、关于装配式混凝土结构工程施工的说法,正确的是(  )。

正确答案:A

解析:【内容考查】本题考查的是预制构件生产、吊运与存放【选项分析】外墙板宜采用立式运输,外饰面层应朝外;预制楼板、阳台板宜平放;吊索水平夹角不宜小于60°,不应小于45°。

11、关于型钢混凝土组合结构特点的说法,正确的是( )。

正确答案:B

解析:【内容考查】本题考查的是型钢混凝土结构施工【选项分析】型钢混凝土梁和柱是最基本的构件;型钢分为实腹式和空腹式两类;型钢混凝土组合结构的混凝土强度等级不宜小于C30;在高层建筑中型钢混凝土不必等待混凝土达到一定强度才可继续上层施工。【该考点已删除】

12、地下工程防水等级分为(  )。

正确答案:C

解析:【内容考查】本题考查的是地下防水工程的一般要求【选项分析】地下工程的防水等级分为四级。防水混凝土的适用环境温度不得高于80℃。

13、抗震设防烈度7度地区,釆用满粘法施工的外墙饰面砖粘贴工程高度不应大于(  )。

正确答案:D

解析:【内容考查】本题考查的是饰面砖工程【选项分析】饰面板安装工程一般适用于内墙饰面板安装工程和高度不大于24m、抗震设防烈度不大于8度的外墙饰面板安装工程。饰面砖粘贴工程一般适用于内墙饰面砖粘贴工程和高度不大于100m、抗震设防烈度不大于8度、采用满粘法施工的外墙饰面砖粘贴工程。

14、施工现场五芯电缆中用作N线的标识色是( )。

正确答案:C

解析:【内容考查】本题考查的是电缆线路敷设基本要求【选项分析】五芯电缆必须包含淡蓝、绿/黄两种颜色绝缘芯线。淡蓝色芯线必须用作N线;绿/黄双色芯线必须用作PE线,严禁混用。

15、某临时用水支管耗水量Q=1.92L/s,管网水流速度V=2m/s,则计算水管直径d为( )。

正确答案:C

解析:【内容考查】本题考查的是临时用水管径计算【选项分析】临时用水管径计算公式:d=(4Q/πv1000)1/2,d=[(4×1.92)/(3.14×2×1000)]1/2≈35mm,答案35mm更为经济合理。

16、易造成回填土密实度达不到要求的原因是( )。

正确答案:A

解析:【内容考查】本题考查的是基础工程质量问题治理【选项分析】回填土密实度达不到要求原因:1)土的含水率过大或过小,因而达不到最优含水率下的密实度要求;2)填方土料不符合要求;3)碾压或夯实机具能量不够,达不到影响深度要求,使土的密实度降低。

17、工程建设安全事故发生后,事故现场有关人员应当立即报告(  )。

正确答案:D

解析:【内容考查】本题考查的是事故报告【选项分析】工程建设生产安全事故处理的有关规定:事故发生后,事故现场有关人员应当立即向本单位负责人报告。

18、疏散楼梯前室顶棚的装修材料燃烧性能等级应是( )。

正确答案:A

解析:【内容考查】本题考查的是特别场所【选项分析】疏散楼梯间和前室的顶棚、墙面和地面均应采用A级装修材料。

19、民用建筑工程室内用饰面人造木板必须测定(  )。

正确答案:C

解析:【内容考查】本题考查的是木制品的特性与应用【选项分析】民用建筑工程室内人造木板及饰面人造木板,必须测定游离甲醛含量或游离甲醛释放量。

20、关于水泥土搅拌桩复合地基质量管理的说法,正确的是(  )。

正确答案:D

解析:【内容考查】本题考查的是地基【选项分析】施工中检查搅拌机机头提升速度;施工前应对各种计量设备进行检定、校准;施工前应检查水泥及外掺剂的质量;施工结束后应检查桩体强度、桩体直径及单桩与复合地基承载力。

二、多选(共10道题,每道题2.0分。)

1、属于一类高层民用建筑的有( )。

正确答案:B,C,D

解析:【内容考查】本题考查的是建筑物的分类【选项分析】建筑高度大于54m 的居住建筑;藏书超过100万册的图书馆,属于一类高层。【注】根据防火规范,一类高层的几项特殊建筑需要满足高度大于24m非单层的前提条件。本题是一建考试真题,目前认为该题目的选项是有瑕疵的,但不选CD选项则不满足多项选择题的要求,所以该题目保留了真题的答案。

2、关于楼梯空间尺度要求的说法,正确的有( )。

正确答案:A,B,E

解析:【内容考查】本题考查的是楼梯的建筑构造【选项分析】达四股人流时宜加设中间扶手;楼梯平台上部及下部过道处的净高不应小于2m;梯段净高不应小于2.20m。【该知识点已修改为:公共楼梯应至少于单侧设置扶手,梯段净宽达3股人流的宽度时应两侧设扶手。公共楼梯休息平台上部及下部过道处的净高不应小于2.00m,梯段净高不应小于2.20m。踏步面应采用防滑措施】

3、属于偶然作用(荷載)的有( )。

正确答案:C,D

解析:【内容考查】本题考查的是作用(荷载)的分类【选项分析】在结构设计使用年限内不一定出现,也可能不出现,而一旦出现其量值很大,且持续时间很短的荷载。例如爆炸力、撞击力、火灾、地震等。【该考点修改为:永久作用(如结构自重、土压力、预加应力等),可变作用(如楼面和屋面活荷载、起重机荷载、雪荷载和覆冰荷载、风荷载等) ,偶然作用(如爆炸力、撞击力、火灾、地震等) 。】

4、框架结构抗震构造措施涉及的原则有( )。

正确答案:A,C,D

解析:【内容考查】本题考查的是抗震构造措施【选项分析】遵守强柱、强节点、强锚固,避免短柱、加强角柱;框架沿高度不宜突变,避免出现薄弱层,控制最小配筋率,限制配筋最小直径等原则。【该知识点已删除】

5、关于钢框架-支撑结构体系特点的说法,正确的有( )。

正确答案:A,B,C

解析:【内容考查】本题考查的是主体结构体系【选项分析】支撑部分是弯曲型结构,底部层间位移较小,而顶部层间位移较大,两者并联,可以显著减小结构底部的层间位移,同时结构顶部层间位移也不致过大;由于支撑斜杆仅承受水平荷载,当支撑产生屈曲或破坏后,不会影响结构承担竖向荷载的能力,框架继续承担荷载,不致危及建筑物的基本安全要求。

6、影响保温材料导热系数的因素有( )。

正确答案:A,B,C,E

解析:【内容考查】本题考查的是影响保温材料导热系数的因素【选项分析】影响保温材料导热系数的因素:材料的性质、表观密度与孔隙特征、温度、湿度、热流方向。

7、基坑土钉墙施工需遵循的原则有(  )。

正确答案:B,D,E

解析:【内容考查】本题考查的是深基坑支护【选项分析】土钉墙施工必须遵循"超前支护,分层分段,逐层施作,限时封闭,严禁超挖"的原则要求。

8、模板工程设计的安全性原则是指模板要具有足够的( )。

正确答案:A,C,E

解析:【内容考查】本题考查的是混凝土结构模板工程【选项分析】安全性:要具有足够的强度、刚度和稳定性,保证施工中不变形、不破坏、不倒塌。【该知识点已删除】

9、关于建筑幕墙防火、防雷构造技术要求的说法,正确的有( )。

正确答案:B,C,E

解析:【内容考查】本题考查的是建筑幕墙防火、防雷构造、成品保护和清洗的技术要求【选项分析】防火层应采用厚度不小于1.5mm的镀锌钢板承托,不得采用铝板;在有镀膜层的构件上进行防雷连接,应除去其镀膜层。【该选项内容已删除】

10、关于试验见证与送样的说法,正确的有( )。

正确答案:A,B,D

解析:【内容考查】本题考查的是见证与送样【选项分析】需要见证检测的检测项目,施工单位应在取样及送检前通知见证人员。检测机构接收试样应核实见证人员及见证记录。

三、案例题(共5道题,前3题每题20分,后两题各30分)

1、【背景资料】某工程钢筋混凝土基础底板,长度120m,宽度100m,厚度2.0m。混凝土设计强度等级P6 C35,设计无后浇带。施工单位选用商品混凝土浇筑,P6 C35混凝土设计配合比为:1:1.7:2.8:0.46(水泥:中砂:碎石:水),水泥用量400kg/m³。粉煤灰渗量20%(等量替换水泥),实测中砂含水率4%、碎石含水率1.2%。釆用跳仓法施工方案,分别按1/3长度与1/3宽度分成9个浇筑区(见图1-1),每区混凝土浇筑时间3d,各区依次连续浇筑,同时按照规范要求设置测温点(见图1-2)。(资料中未说明条件及因素均视为符合要求。)【问题】1.计算每立方米P6C35混凝土设计配合比的水泥、中砂、碎石、水的用量是多少?计算每立方米P6C35混凝土施工配合比的水泥,中砂、碎石、水、粉煤灰的用量是多少?(单位:kg,小数点后保留2位)2.写出正确的填充浇筑区A、B、C、D的先后浇筑顺序(如表示为A-B-C-D)。3.在答题卡上画出A-A剖面示意图(可手绘),并补齐应布置的竖向测量点位置。4.写出施工现场混凝土浇筑常用的机械设备名称。

【背景资料】

某工程钢筋混凝土基础底板,长度120m,宽度100m,厚度2.0m。混凝土设计强度等级P6 C35,设计无后浇带。施工单位选用商品混凝土浇筑,P6 C35混凝土设计配合比为:1:1.7:2.8:0.46(水泥:中砂:碎石:水),水泥用量400kg/m³。粉煤灰渗量20%(等量替换水泥),实测中砂含水率4%、碎石含水率1.2%。釆用跳仓法施工方案,分别按1/3长度与1/3宽度分成9个浇筑区(见图1-1),每区混凝土浇筑时间3d,各区依次连续浇筑,同时按照规范要求设置测温点(见图1-2)。(资料中未说明条件及因素均视为符合要求。)

【问题】

1.计算每立方米P6C35混凝土设计配合比的水泥、中砂、碎石、水的用量是多少?计算每立方米P6C35混凝土施工配合比的水泥,中砂、碎石、水、粉煤灰的用量是多少?(单位:kg,小数点后保留2位)

2.写出正确的填充浇筑区A、B、C、D的先后浇筑顺序(如表示为A-B-C-D)。

3.在答题卡上画出A-A剖面示意图(可手绘),并补齐应布置的竖向测量点位置。

4.写出施工现场混凝土浇筑常用的机械设备名称。


正确答案:

解析:【参考解析】1.(1)设计配合比中,水泥、中砂、碎石、水的用量分别为:水泥质量:400(kg),中砂质重:400×1.7=680(kg),碎石质量为:400×2.8=1120(kg),水的质量为:400×0.46=184(kg)。(2)砂的含水率为4%,碎石含水率为1.2%1:[1.7×(1+4%)]:[2.8×(1+1.2%)]:[0.46-1.7×4%-2.8×1.2% ]= 1:1.768:2.856: 0.3584 每立方米中水泥、中砂、碎石、水、粉煤灰的用量分别为:水泥质用量:400×1×(1-20%)=320(kg)中砂质用量为:400×1.768=707.2(kg)碎石质用量为: 400×2.8336=1133.44(kg)水的质用量为: 400×0.3584=143.36(kg)粉煤灰的用量为: 400×20%=80(kg)2.浇筑顺序为C-A-D-B,按照1-2-3-4-5的顺序进行跳仓浇筑。3.布置五层测温点。根据《大体积混凝土施工标准GB50496-2018》沿混凝土浇筑体厚度方向,应至少布置表面、底层和中心温度测点,测点间距不宜大于500mm;混土浇筑体表层温度,宜为混凝土浇筑体表面以内50mm处的温度;混凝土浇筑体底层温度,宜为混凝土土浇筑体底面上50mm处的温度。4.常用的机械设备包括:混凝土水平运输设备手推车、机动翻斗车、混凝土搅拌输送车等,垂直运输设备主要有井架等,泵送设备主要有汽车泵(移动泵)、固定泵,混凝土布料。

2、【背景资料】某新建办公楼工程,地下2层,地上20层,框架-剪力墙结构,建筑高度87m。建设单位通过公开招标选定了施工总承包单位并签订了工程施工合同,基坑深7.6m,基础底板施工计划网络图(见图):基坑施工前,基坑支护专业施工单位编制了基坑支护专项方案,履行相关审批签字手续后,组织包括总承包单位技术负责人在内的5名专家对该专项方案进行专家论证,总监理工程师提出专家论证组织不妥,要求整改。项目部在施工至第33天时,对施工进度进行了检查,实际施工进度如网络图中实际进度前锋线所示,对进度有延误的工作采取了改进措施。项目部对装饰装修工程门窗子分部进行过程验收中,检查了塑料门窗安装等各分项工程,并验收合格;检查了外窗气密性能等有关安全和功能检测项目合格报告,观感质量符合要求。【问题】1.指出基坑支护专项方案论证的不妥之处,应参加专家论证会的单位还有哪些?2.指出网络图中各施工工作的流水节拍,如釆用成倍节拍流水施工,计算各施工工作专业队数量。3.进度计划监测检查方法还有哪些?写出第33天的实际进度检查结果。4.门窗子分部工程中还包括哪些分项工程?门窗工程有关安全和功能检测的项目还有哪些?

【背景资料】

某新建办公楼工程,地下2层,地上20层,框架-剪力墙结构,建筑高度87m。

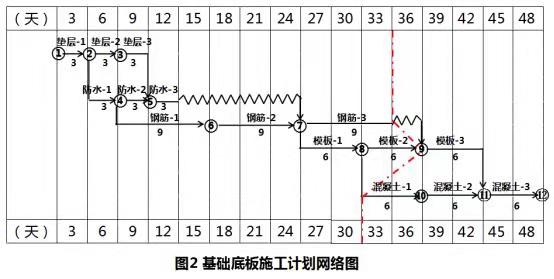

建设单位通过公开招标选定了施工总承包单位并签订了工程施工合同,基坑深7.6m,基础底板施工计划网络图(见图):

基坑施工前,基坑支护专业施工单位编制了基坑支护专项方案,履行相关审批签字手续后,组织包括总承包单位技术负责人在内的5名专家对该专项方案进行专家论证,总监理工程师提出专家论证组织不妥,要求整改。

项目部在施工至第33天时,对施工进度进行了检查,实际施工进度如网络图中实际进度前锋线所示,对进度有延误的工作采取了改进措施。

项目部对装饰装修工程门窗子分部进行过程验收中,检查了塑料门窗安装等各分项工程,并验收合格;检查了外窗气密性能等有关安全和功能检测项目合格报告,观感质量符合要求。

【问题】

1.指出基坑支护专项方案论证的不妥之处,应参加专家论证会的单位还有哪些?

2.指出网络图中各施工工作的流水节拍,如釆用成倍节拍流水施工,计算各施工工作专业队数量。

3.进度计划监测检查方法还有哪些?写出第33天的实际进度检查结果。

4.门窗子分部工程中还包括哪些分项工程?门窗工程有关安全和功能检测的项目还有哪些?


正确答案:

解析:1.(1)不妥之处: 基坑支护专业施工单位编制了基坑支护专项方案,履行相关审批签字手续后,组织包括总承包单位技术负责人在内的5名专家对该专项方案进行专家论证。正确做法:实行施工总承包的,由施工总承包单位组织召开专家论证会。(2)不妥之处:组织包括总承包单位技术负责人在内的5名专家对该专项方案进行专家论证。正确做法:专家组成员人数应当为5人以上,与本工程有利害关系的人员不得以专家身份参加专家论证会。(2)应当参加论证的单位还有:①建设单位;②勘察单位;③设计单位。2. (1) 流水节拍分别为: 垫层3天;防水3天;钢筋9天;模板6天;混凝土6天。(2)如果组织成倍节拍流水,最大公约数为3天,流水步距K=3天。各工序需要的作业队数分别为:垫层:3/3=1个防水:3/3=1个钢筋:9/3=3个模板:6/3=2个混凝土:6/3=2个3.(1)进度计划监测检查方法还有:横道计划比较法,网络计划法,实际进度前锋线法,S形曲线法,香蕉型曲线比较法等。(2)钢筋-3进度正常。模板-2进度提前3天。混凝土1进度延误3天。实际进度检查结果:工期拖后3天。4.(1)门窗子分部工程还包括:木门窗安装,金属门窗安装,特种门安装,门窗玻璃安装分项工程。(2)门窗工程的安全和功能检测项目还有:建筑外窗的水密性能和抗风压性能。

3、【背景资料】某新建住宅工程,建筑面积22000㎡,地下1层,地上16层,框架-剪力墙结构,抗震设防烈度7度。施工单位项目部在施工前,由项目技术负责人组织编写了项目质量计划书,报请施工单位质量管理部门审批后实施。质量计划要求项目部施工过程中建立包括使用机具和设备管理记录,图纸、设计变更收发记录,检查和整改复查记录,质量管理文件及其他记录等质量管理记录制度。240mm厚灰砂砖填充墙与主体结构连接施工的要求有:填充墙与柱连接钢筋为2φ6@600,伸入墙内500mm;填充墙与结构梁下最后3皮砖空隙部位,在墙体砌筑7d后,釆取两边对称斜砌填实;化学植筋连接筋φ6做拉拔试验时,将轴向受拉非破坏承载力检验值设为5.0kN,持荷时间2min,期间各检测结果符合相关要求,即判定该试样合格。层面防水层选用2mm厚的改性沥青防水卷材,铺贴顺序和方向按照平行于屋脊、上下层不得相互垂直等要求,采用热粘法施工。项目部在对卫生间装修工程电气分部工程进行专项检查时发现,施工人员将卫生间内安装的金属管道、浴缸、沐浴器、暖气片等导体与等电位端子进行了连接,局部等电位联接排与各连接点使用截面积2.5 mm²黄色标单根铜芯导线进行串联连接。对此,监理工程师提出了整改要求。【问题】1.指出项目质量计划书编、审、批和确认手续的不妥之处。质量计划应用中,施工单位应建立的质量管理记录还有哪些?2.指出填充墙与主体结构连接施工要求中的不妥之处。并写出正确做法。3.屋面防水卷材铺贴方法还有哪些?屋面卷材防水铺贴顺序和方向要求还有哪些?4.改正卫生间等电位连接中的错误做法。

【背景资料】
某新建住宅工程,建筑面积22000㎡,地下1层,地上16层,框架-剪力墙结构,抗震设防烈度7度。
施工单位项目部在施工前,由项目技术负责人组织编写了项目质量计划书,报请施工单位质量管理部门审批后实施。质量计划要求项目部施工过程中建立包括使用机具和设备管理记录,图纸、设计变更收发记录,检查和整改复查记录,质量管理文件及其他记录等质量管理记录制度。
240mm厚灰砂砖填充墙与主体结构连接施工的要求有:填充墙与柱连接钢筋为2φ6@600,伸入墙内500mm;填充墙与结构梁下最后3皮砖空隙部位,在墙体砌筑7d后,釆取两边对称斜砌填实;化学植筋连接筋φ6做拉拔试验时,将轴向受拉非破坏承载力检验值设为5.0kN,持荷时间2min,期间各检测结果符合相关要求,即判定该试样合格。
层面防水层选用2mm厚的改性沥青防水卷材,铺贴顺序和方向按照平行于屋脊、上下层不得相互垂直等要求,采用热粘法施工。
项目部在对卫生间装修工程电气分部工程进行专项检查时发现,施工人员将卫生间内安装的金属管道、浴缸、沐浴器、暖气片等导体与等电位端子进行了连接,局部等电位联接排与各连接点使用截面积2.5 mm²黄色标单根铜芯导线进行串联连接。对此,监理工程师提出了整改要求。
【问题】
1.指出项目质量计划书编、审、批和确认手续的不妥之处。质量计划应用中,施工单位应建立的质量管理记录还有哪些?
2.指出填充墙与主体结构连接施工要求中的不妥之处。并写出正确做法。
3.屋面防水卷材铺贴方法还有哪些?屋面卷材防水铺贴顺序和方向要求还有哪些?
4.改正卫生间等电位连接中的错误做法。

正确答案:

解析:【参考解析】1.(1)不妥之一:由项目技术员责人组织编写项目质量计划书。正确做法:项目质量计划书应由项目经理组织编写。不妥之二: 报请施工单位质量管理部门审批后实施。正确做法:应报企业相关管理部门批准并得到发包方和监理方认可后实施。(2)质量管理记录还应有:施工日记和专项施工记录;交底记录;上岗培训记录和岗位资格证明。2.不妥之一:填充墙与柱连接钢筋为2φ6@600,伸入墙内500m。正确做法:柱边应设置间距不大于500的2φ6钢筋,抗震设防烈度7度,应在砌体内锚固长度不小于1000mm。不妥之二:填充墙与结构梁下最后空隙部位,在墙体砌筑7d后,采取两边对称斜砌填实。正确做法:填充墙梁下口最后3皮砖应在下部墙砌完14d后砌筑,并由中间开始向两边斜砌。【该知识点已修改为:填充墙与承重主体结构间的空(缝)隙部位施工,应在填充墙砌筑14d 后进行。】不妥之三:化学植筋连接筋φ6做拉拔试时,将轴向受拉非破坏承载力检验值设为5.0KN,持荷时间2min,期间管检测结果符合相关要求,即判定该试样合格。正确做法:填充墙与承重墙、柱、梁的连接钢筋,当采用化学植筋的连接方式时,应进行实体检测。锚固钢筋拉拔试验,将轴向受拉非破坏承载力检验值应为6.0KN,持荷时间2min抽检钢筋在检验值作用下应基材无裂缝、钢筋无滑移宏观裂损现象;持荷2min期间值降低不大于5%。3.(1)铺贴方法还有:冷粘法、热熔法、自粘法、焊接法、机械固定法等(2)铺贴顺序和方向要求还有:①卷材防水层施工时,应先进行细部构造处理,然后由屋面最低标高向上铺贴;②檐沟、天沟卷材施工时,宜顺檐沟、天沟方向铺贴,搭接缝应顺流水方向。4.(1)截面积2.5mm²错误,截面积不应小于4mm²;(2)黄色标错误,应采用黄绿色标;(3)单根铜芯导线错误,应采用多股铜芯导线;(4)进行串联连接错误,应不得进行串联。【该知识点已删除】

4、【背景资料】某施工单位通过竞标承建一工程项目,甲乙双方通过协商,对工程合同协议书(编号HT-XY-201909001),以及专用合同条款(编号HT-ZY-201909001)和通用合同条款(编号HT-TY-201909001)修改意见达成一致,签订了施工合同。确认包括投标函、中标通知书等合同文件按照《建设工程施工合同(示范文本)》(GF-2017-0201)规定的优先顺序进行解释。施工合同中包含以下工程价款主要内容:(1)工程中标价为5800万元,暂列金额为580万元,主要材料所占比重为60%;(2)工程预付款为工程造价的20%(3)工程进度款逐月计算;(4)工程质量保修金3%,在每月工程进度款中扣除,质保期满后返还。工程1-5月份完成产值如表4。表4 工程1-5月份完成产值表 项目部材料管理制度要求对物资釆购合同的标的、价格、结算、特殊要求等条款加强重点管理。其中,对合同标的管理要包括物资的名称、花色、技术标准、质量要求等内容。项目部按照劳动力均衡实用、分析劳动需用总工日、确定人员数量和比例等劳动力计划编制要求,编制了劳动力需求计划。重点解决了因劳动力使用不均衡,给劳动力调配带来的困难,和避免出现过多、过大的需求高峰等诸多问题。建设单位对一关键线路上的工序内容提出修改,由设计单位发出设计变更通知,为此造成工程停工10天。施工单位对此提出索赔事项如下:(1)按当地造价部门发布的工资标准计算停窝工人工费8.5万元;(2)塔吊等机械停窝工台班费5.1万元;(3)索赔工期10天。【问题】1.指出合同签订中的不妥之处,写出背景资料中5个合同文件解释的优先顺序。2.计算工程的预付款、起扣点是多少?分别计算3、4、5月份应付进度款、累计支付进度款是多少?(计算到小点后两位,单位:万元)3.物资釆购合同重点管理的条款还有哪些?物资采购合同标的包括的主要内容还有哪些?4.施工劳动力计划编制要求还有哪些?劳动力使用不均衡时,还会出现哪些方面的问题?5.办理设计变更的步骤有哪些?施工单位的索赔事项是否成立?并说明理由。

【背景资料】某施工单位通过竞标承建一工程项目,甲乙双方通过协商,对工程合同协议书(编号HT-XY-201909001),以及专用合同条款(编号HT-ZY-201909001)和通用合同条款(编号HT-TY-201909001)修改意见达成一致,签订了施工合同。确认包括投标函、中标通知书等合同文件按照《建设工程施工合同(示范文本)》(GF-2017-0201)规定的优先顺序进行解释。施工合同中包含以下工程价款主要内容:

(1)工程中标价为5800万元,暂列金额为580万元,主要材料所占比重为60%;

(2)工程预付款为工程造价的20%

(3)工程进度款逐月计算;

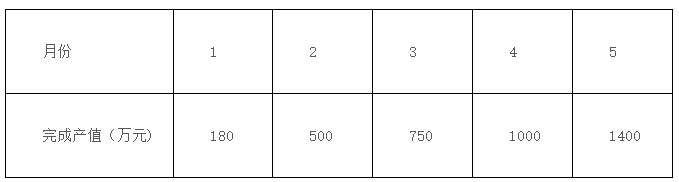

(4)工程质量保修金3%,在每月工程进度款中扣除,质保期满后返还。工程1-5月份完成产值如表4。表4 工程1-5月份完成产值表

项目部材料管理制度要求对物资釆购合同的标的、价格、结算、特殊要求等条款加强重点管理。

其中,对合同标的管理要包括物资的名称、花色、技术标准、质量要求等内容。项目部按照劳动力均衡实用、分析劳动需用总工日、确定人员数量和比例等劳动力计划编制要求,编制了劳动力需求计划。

重点解决了因劳动力使用不均衡,给劳动力调配带来的困难,和避免出现过多、过大的需求高峰等诸多问题。

建设单位对一关键线路上的工序内容提出修改,由设计单位发出设计变更通知,为此造成工程停工10天。

施工单位对此提出索赔事项如下:

(1)按当地造价部门发布的工资标准计算停窝工人工费8.5万元;

(2)塔吊等机械停窝工台班费5.1万元;

(3)索赔工期10天。

【问题】

1.指出合同签订中的不妥之处,写出背景资料中5个合同文件解释的优先顺序。

2.计算工程的预付款、起扣点是多少?分别计算3、4、5月份应付进度款、累计支付进度款是多少?(计算到小点后两位,单位:万元)

3.物资釆购合同重点管理的条款还有哪些?物资采购合同标的包括的主要内容还有哪些?

4.施工劳动力计划编制要求还有哪些?劳动力使用不均衡时,还会出现哪些方面的问题?

5.办理设计变更的步骤有哪些?施工单位的索赔事项是否成立?并说明理由。


正确答案:

解析:【参考解析】1.(1)不妥之处:甲乙双方通过协商修改了合同协议书、专用条款、通用条款,签订了施工合同。正确做法:保持待签合同与招标文件、投标文件的一致性。随着工程招投标的广泛实施,大多数工程施工合同都是履行招投标程序后签订的,相关法规规定了合同、招标文件、投标文件的一致性,符合法律法规的相关规定,否则合同无效且将被责令改正。这种一致性要求包合了合同内容、承包范围、工期、造价、计价方式、质量要求等实质性内容。(2)五个文件的解释顺序为(递减):合同协议书、中标通知书、投标函、专用合同条款、通用合同条款。2.(1)预付款为:(5800-580)×20%=1044.00(万元)起扣点为:(5800-580)-1044/60%=3480.00(万元)。(2)3月份支付的工程款750×(1-3%)=727.50(万元)4月份应当支付的工程款1000×(1-3%)=970.00(万元)。5月份累计完成工程的工程款为:180+500+750+1000+1400=3830万元>起扣点3480万元因此5月既扣除质保金,还应当扣回付款。则5月份应当支付的工程款为:1400-1400×3%-(3830-3480)×60%=1400-42-210=1148.00 (万元)。3、4、5三个月累计支付工程款为:727.5+970+1148=2845.50(万元)1~5月份累计支付进度款为:(180+500)×97%+2845.50=3505.10(万元)。3.(1)物资釆购合同管理重点有:数量、包装、运输方式、价格、结算、违约责任、特殊条款。(2)供应合同的标的主要还包括:品种、型号、规格、等级。4.(1)劳动力计划编制的要求还有:要准确计算工程量和施工期限。(2)劳动力使用不均衡,不仅会给劳动力调配带来困难,还会出现过多、过大的需求高峰,同时也增加了劳动力的管理成本,还会带来住宿、交通、饮食、工具等方面的问题。5.(1)提出设计变更,由建设单位、设计单位、施工单位协商,经由设计部门确认,发出相应图纸或说明,并力理签发手续后实施。2)施工单位提出的按当地造价部门发布的工资标准计算停窝工人工费8.5万元,索赔不成立。理由:根据相关规定,人工窝工应按工效降低计算(或窝工费补偿计算)。施工单位提出的塔吊等机械停窝工台班费5.1万元,索赔不成立。理由:根据相关规定,机械设备闲置不应按台班费计算,如系租赁设备,一般按实际租金和调进调出费的分摊计算;如系承包人自有设备,一般按台班折旧费计算。施工单位提出的10天工期索赔成立。理由:因为设计变更是由建设单位调整关键线路上工序内容导致的,应由建设单位承担窝工和工期顺延的损失。

5、【背景资料】某高级住宅工程,建筑面积80000㎡,由3栋塔楼构成,地下2层(含车库),地上28层,底板厚度800mm,由A施工总承包单位承建。合同约定工程最终达到绿色建筑评价二星级。工程开始施工正值冬季,A施工单位项目部编制了冬期施工专项方案,根据当地资源和气候情况对底板混凝土的养护采用综合蓄热法,对底板混凝土的测温方案和温差控制,温降梯度,及混凝土养护时间提岀了控制指标要求。项目部制定了项目风险管理制度和应对负面风险的揹施。规范了包括风险识别、风险应对等风险管理程序的管理流程;制定了向保险公司投保的风险转移等措施,达到了应对负面风险管理的目的施工中,施工员对气割作业人员进行安全作业交底,主要内容有:气瓶要防止暴晒;气瓶在楼层内滚动时应设置防震圈;严禁用带油的手套开气瓶。切割时,氧气瓶和乙炔瓶的放置距离不得小于5m,气瓶离明火的距离不得小于8m;作业点离易燃物的距离不小于20m;气瓶内的气体应尽量用完,减少浪费。外墙挤塑板保温层施工中,项目部对保温板的固定、构造节点的处理等内容进行了隐蔽工程验收,保留了相关的记录和图像资料。工程验收竣工投入使用一年后,相关部门对该工程进行绿色建筑评价,按照评价体系各类指标评价结果为:各类指标的控制项均满足要求,评分项得分在42分以上,工程绿色建筑评价总得分65分,评定为二星级。【问题】1.冬期施工混疑土养护方法还有那些?对底板混凝土养护中温差控制、温降梯度、养护时间应提出的控制指标是什么?2.项目风险管理程序还有哪些?应对负面风险的措施还有哪些?3.指出施工员安全作业交底中的不妥之处,并写出正确做法。4.墙体节能工程隐蔽工程验收的部位或内容还有那些?5.绿色建筑运行评价指标体系中的指标共有几类?不参与设计评价的指标有哪些?绿色建筑评价各等级的评价总得分标准是多少?

【背景资料】

某高级住宅工程,建筑面积80000㎡,由3栋塔楼构成,地下2层(含车库),地上28层,底板厚度800mm,由A施工总承包单位承建。合同约定工程最终达到绿色建筑评价二星级。

工程开始施工正值冬季,A施工单位项目部编制了冬期施工专项方案,根据当地资源和气候情况对底板混凝土的养护采用综合蓄热法,对底板混凝土的测温方案和温差控制,温降梯度,及混凝土养护时间提岀了控制指标要求。

项目部制定了项目风险管理制度和应对负面风险的揹施。规范了包括风险识别、风险应对等风险管理程序的管理流程;制定了向保险公司投保的风险转移等措施,达到了应对负面风险管理的目的

施工中,施工员对气割作业人员进行安全作业交底,主要内容有:气瓶要防止暴晒;气瓶在楼层内滚动时应设置防震圈;严禁用带油的手套开气瓶。切割时,氧气瓶和乙炔瓶的放置距离不得小于5m,气瓶离明火的距离不得小于8m;作业点离易燃物的距离不小于20m;气瓶内的气体应尽量用完,减少浪费。

外墙挤塑板保温层施工中,项目部对保温板的固定、构造节点的处理等内容进行了隐蔽工程验收,保留了相关的记录和图像资料。

工程验收竣工投入使用一年后,相关部门对该工程进行绿色建筑评价,按照评价体系各类指标评价结果为:各类指标的控制项均满足要求,评分项得分在42分以上,工程绿色建筑评价总得分65分,评定为二星级。

【问题】

1.冬期施工混疑土养护方法还有那些?对底板混凝土养护中温差控制、温降梯度、养护时间应提出的控制指标是什么?

2.项目风险管理程序还有哪些?应对负面风险的措施还有哪些?

3.指出施工员安全作业交底中的不妥之处,并写出正确做法。

4.墙体节能工程隐蔽工程验收的部位或内容还有那些?

5.绿色建筑运行评价指标体系中的指标共有几类?不参与设计评价的指标有哪些?绿色建筑评价各等级的评价总得分标准是多少?

正确答案:

解析:【参考解析】1.(1)混凝土养护还有蓄热法、暖棚法、掺化学外加剂、负温养护法。(2)混凝土的中心温度与表面温度的差值不应大于25℃,表面温度与大气温度的差值不应大于20℃,温降梯度不宜大于2℃/d,且不应大于3℃/d,养护时间不应少于14d。2.(1)项目风险管理程序还应包括:风险评估,风险监控。(2)项目管理机构应采取下列措施应对负面风险:风险规避;风险减轻;风险自留。【该知识点已删除】3.(1)不妥之处: 气瓶在楼层内滚动时应设置防震圈;正确做法: 气瓶严禁滚动或撞击;(2) 不妥之处: 气瓶离明火的距离不得小于8m 。正确做法:气瓶离明火的距离至少10m。(3) 不妥之处: 作业点离易燃物的距离不小于20m。正确做法:作业点离易燃物的距离不小于30m。(4)气瓶内的气体应尽量用完,减少浪费。正确做法:气瓶内的气体不能用尽,必须留有剩余压力或重量。    4.墙体节能工程应对下列部位或内容进行隐蔽工程验收并应有详细的文字记录和必要的图像资料: 1)保温层附着的基层及其表面处理;2)锚固件;3)增强网铺设;4)墙体热桥部位处理;5)预置保温板或预制保温墙板的板缝;6)现场喷涂或浇注有机类保温材料的界面;7)被封闭的保温材料厚度;8)保温隔热砌块填充墙。    5.(1)绿色建筑评价指标体系由安全耐久、生活便利、健康舒适、环境宜居、资源节约5类指标组成。(2)设计评价时,不对施工管理和运营管理2类指标进行评价。【该知识点已删除】    (3)当绿色建筑总得分分别对应的总得分为60分、70分、85分且应满足“一星级、二星级、三星级绿色建筑的技术要求”时,绿色建筑等级分别为一星级、二星级、三星级。
