一、单项选择题((共20题,每题1分。每题的备选项中,只有1个最符合题意))
正确答案:B
解析:【内容考查】金属层状复合材料的分类。【选项分析】金属层状复合材料的分类,包括:钛钢、铝钢、铜钢、钛不锈钢、镍不锈钢、不锈钢碳钢等复合材料。
正确答案:D
解析:【内容考查】此题考查互感器性能。【选项分析】互感器具有将电网高电压、大电流变换成低电压、小电流;与测量仪表配合,可以测量电能;使测量仪表实现标准化和小型化;将人员和仪表与高电压、大电流隔离等性能。【新教材修订为:互感器性能特点:将高电压、大电流变换成低电压、小电流;与测量仪表配合,可以测量电压、电流、电能,与控制设备配合能确保操作人员和设备的安全。】
正确答案:C
解析:【考查内容】此题考查工程测量的相关要求。【选项分析】精度要求高,相比土建的建筑物,机电工程测量的精度误差要求要精确得多。工程测量贯穿于整个施工过程中。从基础划线、标高测量到设备安装的全过程,都需要进行工程测量,以使其各部分的尺寸、位置符合设计要求。“必须对建设单位提供的基准点进行复测”说法太绝对,要慎选。工程测量工序与工程施工工序密切相关。某项工序还没有开工,就不能进行该项的工程测量。
正确答案:D
解析:【考查内容】此题考查锅炉钢结构组件吊装起吊节点的选定。【选项分析】即根据组件的结构、强度、刚度,机具起吊高度,起重索具安全要求等选定。
正确答案:B
解析:【考查内容】此题考查自动化仪表取源部件的安装要求。【选项分析】合金钢管道上开孔时,应采用机械加工的方法;当设备及管道有绝热层时,安装的取源部件应露出绝热层外;取源阀门与设备或管道的连接不宜采用卡套式接头。
正确答案:C
解析:【考查内容】此题考查设备及管道防腐蚀措施。【选项分析】氯丁胶乳水泥砂浆属于衬里,而衬里属于覆盖层。
正确答案:D
解析:【考查内容】此题考查保温结构的组成【选项分析】保温结构的组成与保冷结构不同,保温结构通常只有防腐层、保温层及保护层三层组成。在潮湿环境或埋地状况下需增设防潮层,各层的功能与保冷结构各层的功能相同。【此知识点已变更为:1.保温结构由保温层和保护层组成。2.保冷结构由保冷层、防潮层和保护层组成。按新教材此题没有正确答案。】
正确答案:A
解析:【考查内容】此题考查施工阶段项目成本的控制要点。【选项分析】施工阶段项目成本的控制要点:(1)对分解的成本计划进行落实。(2)记录、整理、核算实际发生的费用,计算实际成本。(3)进行成本差异分析,采取有效的纠偏措施,充分注意不利差异产生的原因,以防对后续作业成本产生不利影响或因质量低劣而造成返工现象。(4)注意工程变更,关注不可预计的外部条件对成本控制的影响。
正确答案:D
解析:【考查内容】此题考查电梯制造厂提供的资料。【选项分析】电梯制造厂提供的资料:(1)制造许可证明文件;(2)电梯整机型式检验合格证书或报告书;(3)产品质量证明文件;(4)门锁装置、限速器、安全钳、缓冲器、含有电子元件的安全电路、轿厢上行超速保护装置、驱动主机、控制柜等安全保护装置和主要部件的型式检验合格证,以及限速器和渐进安全钳的调试证书;(5)机房或者机器设备间及井道布置图;(6)电气原理图,包括动力电路和连接电气安全装置的电路;(7)安装使用维护说明书。
正确答案:A
解析:【考查内容】此题考查气体灭火系统的组成。【选项分析】气体灭火系统是指由气体作为灭火剂的灭火系统。气体灭火系统主要包括:管道安装、系统组件安装(喷头、选择阀、储存装置)、二氧化碳称重检验装置等。
正确答案:D
解析:【考查内容】此题考查采购计划实施项目包括的内容。【选项分析】“编制采购计划”属于准备阶段内容。实施阶段:采办小组的主要工作包括接收请购文件、确定合格供应商、招标或询价、报价评审或评标定标、召开供应商协调会、签订合同、调整采购计划、催交、检验、包装及运输等。
正确答案:B
解析:【考查内容】此题考查工程文件包含的内容。【选项分析】工程文件,如施工图纸、技术协议、主要设备材料清单、主要设备技术文件、新产品工艺性试验资料、会议纪要等。
正确答案:A
解析:【考查内容】此题考查工程的最低保修期。【选项分析】根据《建设工程质量管理条例》的规定,建设工程中安装工程在正常使用条件下的最低保修期限为:1.建设工程的保修期自竣工验收合格之日起计算。2.电气管线、给水排水管道、设备安装工程保修期为2年。3.供热和供冷系统为2个供暖期、供冷期。4.其他项目的保修期由发包单位与承包单位约定。
正确答案:A
解析:【考查内容】此题考查不合格品处理。【选项分析】不作处理:某些工程质量虽不符合规定的要求,但经过分析、论证、法定检测单位鉴定和设计等有关部门认可,对工程或结构使用及安全影响不大、经后续工序可以弥补的;或经检测鉴定虽达不到设计要求,但经原设计单位核算,仍能满足结构安全和使用功能的,也可不作专门处理。
正确答案:C
解析:【考查内容】此题考查泵单机试运转要求。【选项分析】离心泵试运转后,应关闭泵的入口阀门,待泵冷却后再依次关闭附属系统的阀门;输送易结晶、凝固、沉淀等介质的泵,停泵后应防止堵塞,并及时用清水或其他介质冲洗泵和管道;放净泵内积存的液体。离心式给水泵输送的介质为水,不属于输送易结晶、凝固、沉淀等介质,因此不需要用清水冲洗离心泵。
正确答案:D
解析:【考查内容】此题考查计量器具的使用管理要求。【选项分析】检测器具的测量极限误差必须小于或等于被测对象所能允许的测量极限误差。封存的计量器具重新启用时,必须经检定合格后,方可使用。检测器具应分类存放、标识清楚,针对不同要求采取相应的防护措施。
正确答案:A
解析:【考查内容】此题考查临时用电施工组织设计主要包括的内容。【选项分析】临时用电施工组织设计主要内容应包括:现场勘察;确定电源进线、变电所、配电室、总配电箱、分配电箱等的位置及线路走向;进行负荷计算;选择变压器容量、导线截面积和电器的类型、规格;绘制电气平面图、立面固和接线系统图;配电装置安装、防雷接地安装、线路敷设等施工内容的技术要求;建立用电施工管理组织机构;制定安全用电技术措施和电气防火措施。【此知识点变更为:临时用电施工组织设计主要内容应包括:工程概况、编制依据、用电施工管理组织机构、配电装置安装、防雷接地安装、线路敷设等施工内容的技术要求、安全用电及防火措施。根据新教材此题没有正确答案】
正确答案:D
解析:【考查内容】此题考查压力管道的分类。【选项分析】长输(油气)管道,是指在产地、储存库、使用单位之间的用于输送(油气)商品介质的管道。《压力管道规范长输管道》GB/T 34275-2017规定的长输管道系统。
正确答案:A
解析:【考查内容】此题考查自动化仪表安装工程的划分。【选项分析】主控制室的仪表分部工程可划分为:盘柜安装、电源设备安装、仪表线路安装、接地、系统硬件和软件试验等分项工程。
正确答案:C
解析:【考查内容】此题考查一般项目的划分。【选项分析】一般项目:(1)一般项目指主控项目以外的检验项目,属检验批的检验内容。(2)一般项目包括的主要内容有:允许有一定偏差的项目,最多不超过20%的检查点可以超过允许偏差值,但不能超过允许值的150% 。对不能确定偏差而又允许出现一定缺陷的项目。(3)一些无法定量而采取定性的项目。如管道接口项目,无外露油麻等;卫生器具给水配件安装项目,接口严密、启闭部分灵活等。
二、多项选择题((共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分))
正确答案:A,D
解析:【考查内容】考查吊装方案的主要内容。【选项分析】吊装参数表,主要包括设备规格尺寸、金属总重量、吊装总重量、重心标高、吊点方位及标高等。若采用分段吊装,应注明设备分段尺寸、分段重量。【此知识点变更为:吊装参数表,主要包括设备规格尺寸、设备总重量、吊装总重量、重心标高、吊点方位及标高等。若采用分段吊装,应注明设备分段尺寸、分段重量。】
正确答案:B,C,D
解析:【考查内容】焊接线能量【选项分析】对有冲击力韧性要求的焊缝,施焊时应测量焊接线能量并记录。与焊接线能量有直接关系的因素包括:焊接电流、电弧电压和焊接速度。
正确答案:A,D,E
解析:【考查内容】机械设备典型零部件的安装【选项分析】联轴器装配要求:联轴器装配时,需要测量两轴心径向位移、两轴线倾斜和端面间隙。
正确答案:A,C,D
解析:【考查内容】此题考查变压器安装技术。【选项分析】变压器基础的轨道应水平,轨距与轮距应配合,装有气体继电器的变压器顶盖,沿气体继电器的气流方向有1.0% - 1.5%的升高坡度。变压器吊装时,索具必须检查合格,钢丝绳必须挂在油箱的吊钩上,变压器顶盖上部的吊环仅作吊芯检查用,严禁用此吊环吊装整台变压器。【选项A教材已删除】
正确答案:A,B,C
解析:【考查内容】此题考查管道的水冲洗实施要点。【选项分析】水冲洗排放管的截面积不应小于被冲洗管截面积的60%,排水时不得形成负压。水冲洗流速不得低于1.5m/s,冲洗压力不得超过管道的设计压力。
正确答案:A,C,D
解析:【考查内容】考查高强度螺栓连接。【选项分析】高强度螺栓现场安装应能自由穿入螺栓孔,不得强行穿入。螺栓不能自由穿入时可采用铰刀或锉刀修整螺栓孔,不得采用气割扩孔。对所有梅花卡头未拧掉的扭剪型高强度螺栓连接副用扭矩法或转角法进行终拧并作标记。
正确答案:A,B,D,E
解析:【考查内容】此题考查建筑中水管道及配件安装。【选项分析】中水给水管道管材及配件应采用耐腐蚀的给水管管材及附件。中水管道外壁应涂浅绿色标志。中水给水管道不得装设取水水嘴。便器冲洗宜采用密闭型设备和器具。绿化、浇洒、汽车冲洗宜采用壁式或地下式的给水栓。中水管道不宜暗装于墙体和楼板内。
正确答案:A,B,C,E
解析:【考查内容】此题考查灯具现场检查要求。【选项分析】I类灯具的外露可导电部分应具有专用的PE端子。消防应急灯具应获得消防产品型式试验合格评定,且具有认证标志。灯具内部接线应为铜芯绝缘导线,其截面应与灯具功率相匹配,且不应小于0.5mm2。灯具的绝缘电阻值不应小于2MΩ,灯具内绝缘导线的绝缘层厚度不应小于0.6mm。【选项E教材删除,补充了解】
正确答案:A,B,E
解析:【考查内容】考查合同风险主要表现形式及防范。【选项分析】项目实施中自身风险防范措施:建设风险防范、营运风险防范、技术风险防范、管理风险防范。
正确答案:A,B,D
解析:【考查内容】此题考查公共广播系统检测。【选项分析】检测公共广播系统的声场不均匀度、漏出声衰减及系统设备信噪比符合设计要求。
三、案例分析题((共5题。(一)、(二)、(三)题各20分,(四)、(五)题各30分))
1、 【背景资料】 某安装公司承接一大型商场的空调工程。工程内容有:空调风管、空调供回水,开式冷却水等系统的钢制管道与设备施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机组2台,螺杆式基载冷水机组2台,24台内融冰钢制蓄冰盘管,146台组合式新风机组,均有建设单位采购。 项目部进场后,编制了空调工程的施工技术方案,主要包括施工工艺与方法,质量技术要求和安全要求等,方案的重点是隐蔽工程施工,冷水机组吊装,空调水管的法兰焊接,空调管道的安装及试压,空调机组调试与试运行等操作要求。质检员在巡视中发现空调供水管的施工质量(见图1)不符合规范要求,通知施工作业人员整改。 图1空调供水管穿墙示意图 空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水管的工作压力为1.3MPa,开式冷却水系统工作压力为0.9MPa。 在试验过程中,发现空调供水管个别法兰连接和焊缝处有渗漏现象进行返修后,重新试验未发现渗漏。【问题】1.空调工程的施工技术方案编制后应如何组织实施交底?重要项目的技术交底文件应由哪个施工管理人员审批?2.图1中存在的错误有哪些?如何整改?3.计算空调供水管和开式冷却水的试验压力。试验压力最低不应小于多少MPa?4.试验中发现有渗漏现象时,有哪些禁止的操作?
【背景资料】
某安装公司承接一大型商场的空调工程。工程内容有:空调风管、空调供回水,开式冷却水等系统的钢制管道与设备施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机组2台,螺杆式基载冷水机组2台,24台内融冰钢制蓄冰盘管,146台组合式新风机组,均有建设单位采购。
项目部进场后,编制了空调工程的施工技术方案,主要包括施工工艺与方法,质量技术要求和安全要求等,方案的重点是隐蔽工程施工,冷水机组吊装,空调水管的法兰焊接,空调管道的安装及试压,空调机组调试与试运行等操作要求。
质检员在巡视中发现空调供水管的施工质量(见图1)不符合规范要求,通知施工作业人员整改。

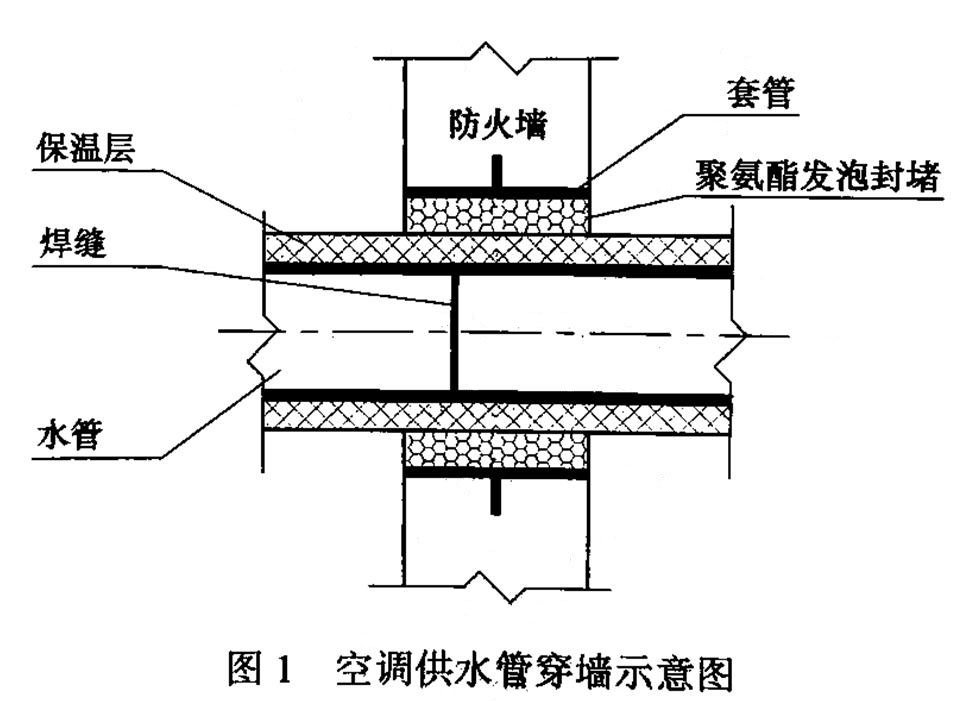

图1空调供水管穿墙示意图
空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水管的工作压力为1.3MPa,开式冷却水系统工作压力为0.9MPa。
在试验过程中,发现空调供水管个别法兰连接和焊缝处有渗漏现象进行返修后,重新试验未发现渗漏。
【问题】
1.空调工程的施工技术方案编制后应如何组织实施交底?重要项目的技术交底文件应由哪个施工管理人员审批?
2.图1中存在的错误有哪些?如何整改?
3.计算空调供水管和开式冷却水的试验压力。试验压力最低不应小于多少MPa?
4.试验中发现有渗漏现象时,有哪些禁止的操作?
正确答案:
解析:1.技术交底应分层次展开,直至交底到施工操作人员。交底必须在作业前进行,并有书面交底资料。在工程开工前界定重要项目,对于重要项目的技术交底文件,应由项目技术负责人审核或批准,交底时技术负责人应到位。2.错误一:空调供水管保温层与套管四周的缝隙封堵使用的聚氨酯发泡可燃。整改一:空调供水管保温层与套管四周的缝隙封堵应使用不燃材料。错误二:穿墙套管内的管道有焊缝接口。整改二:调整管道焊缝接口位置。3.空调供水管试验压力:1.3+0.5=1.8MPa开式冷却水的试验压力:0.9*1.5=1.35MPa当工作压力小于等于1.0MPa时,应为1.5倍工作压力,最低不应小于0.6MPa当工作压力大于1.0MPa时,应为工作压力加0.5MPa。4.(1)严禁带压紧固螺栓(2)严禁带压补焊(3)严禁带压修理
2、 【背景资料】 A公司以施工总承包方式承接了某医疗中心机电工程项目,工程内容:给水、排水、消防、电气、通风空调等设备材料采购,安装及调试工作。A公司经建设单位同意,将自动喷水灭火系统(包括消防水泵、稳压泵、报警阀、配水管道,水源和排水设施等)的安装,调试分包给B公司。 为了提高施工效率,A公司采用BIM四维(4D) 模拟施工技术,并与施工组织方案结合,按进度计划完成了各项安装工作。在自动喷水灭火系统调试阶段,B公司组织了相关人员进行了消防水泵,稳压泵和报警阀的调试,完成后交付A公司进行系统联动试验,但A公司认为B公司还有部分调试工作未完成;自动喷水灭火系统末端试水装置(见图2)的出水方式和排水立管不符合规范规定。B公司对末端试水装置进行了返工,并完相关的调试工作后,交付A公司完成联动试验等各项工作。系统各项性能指标均符合设计及相关规范要求,工程质量验收合格。 【问题】1.A公司采用BIM四维(4D) 模拟施工的主要作用有哪些?2.末端试水装置(图2)的出水方式、排水立管有哪些质量问题?末端试水装置漏装哪个管件?3.B公司还有哪些调试工作未完成?4.联动试验除A公司外,还有哪些单位参加?
【背景资料】
A公司以施工总承包方式承接了某医疗中心机电工程项目,工程内容:给水、排水、消防、电气、通风空调等设备材料采购,安装及调试工作。A公司经建设单位同意,将自动喷水灭火系统(包括消防水泵、稳压泵、报警阀、配水管道,水源和排水设施等)的安装,调试分包给B公司。
为了提高施工效率,A公司采用BIM四维(4D) 模拟施工技术,并与施工组织方案结合,按进度计划完成了各项安装工作。
在自动喷水灭火系统调试阶段,B公司组织了相关人员进行了消防水泵,稳压泵和报警阀的调试,完成后交付A公司进行系统联动试验,但A公司认为B公司还有部分调试工作未完成;自动喷水灭火系统末端试水装置(见图2)的出水方式和排水立管不符合规范规定。B公司对末端试水装置进行了返工,并完相关的调试工作后,交付A公司完成联动试验等各项工作。系统各项性能指标均符合设计及相关规范要求,工程质量验收合格。


【问题】
1.A公司采用BIM四维(4D) 模拟施工的主要作用有哪些?
2.末端试水装置(图2)的出水方式、排水立管有哪些质量问题?末端试水装置漏装哪个管件?
3.B公司还有哪些调试工作未完成?
4.联动试验除A公司外,还有哪些单位参加?
正确答案:
解析:1. 四维(4D) 施工模拟的作用有:(1)在BIM三维模型的基础上融合时间概念,避免施工延期。(2)施工的界面(顺序)直观,方便施工协调(3)使设备材料进场、劳动力配置、机械使用等各项工作安排有效、经济,节约成本;直观明确地展示施工方案(重要施工步骤)。2.质量问题:(1)末端试水装置的出水与排水立管直接连接(出水未采用孔口出流方式)(2)排水立管50mm小于规范规定(排水立管应不小于75mm)末端试水装置漏装试水接头。3.B公司未完成的调试工作还包括:水源测试;排水设施调试。4.联动试运行除A公司外,还应有分包单位(B公司)、建设单位、监理单位、设计单位。

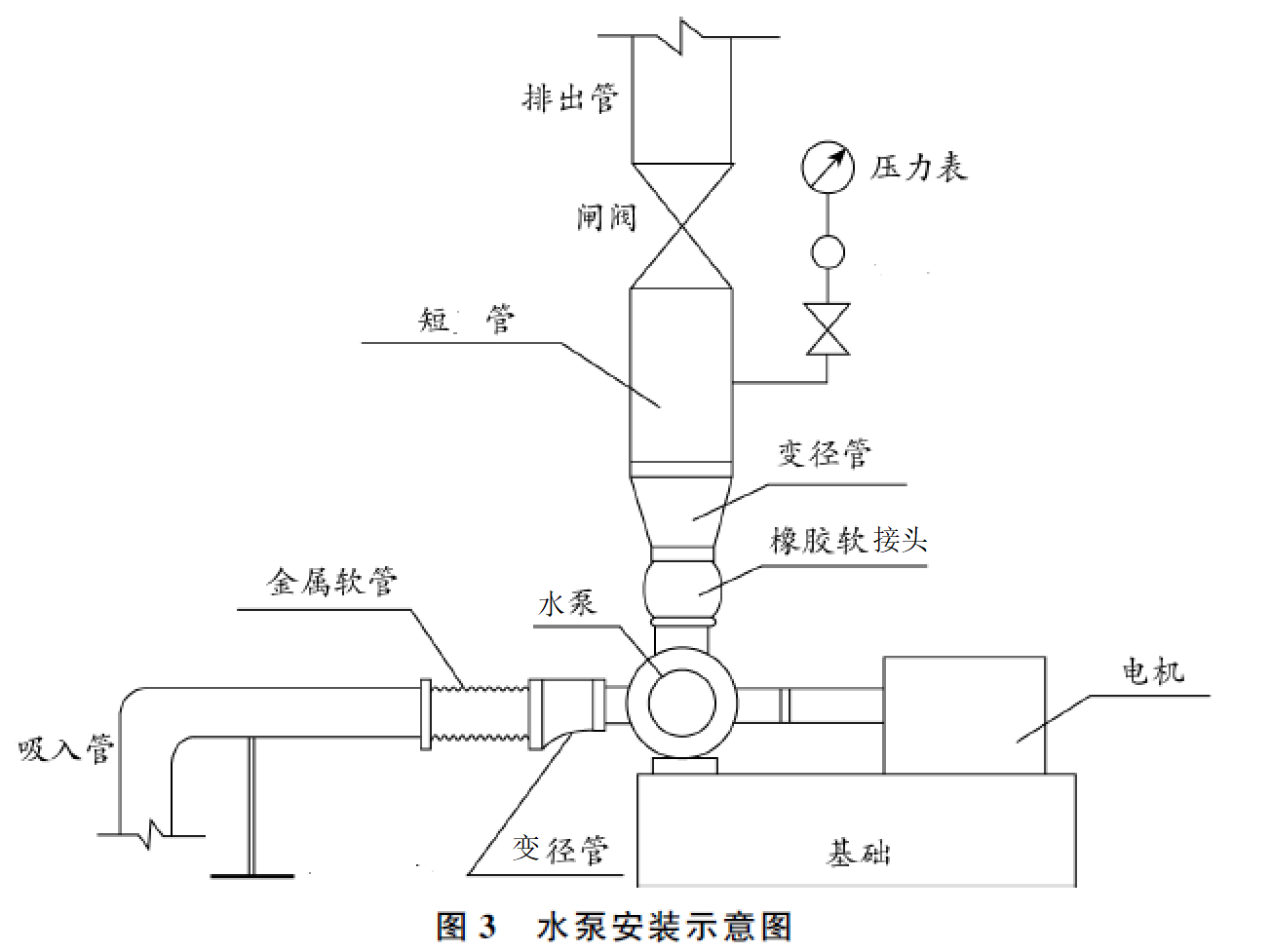

3、 【背景资料】 某工业安装工程项目,工程内容:工艺管道、设备、电气及自动化仪表安装调试,工程的循环水泵为离心泵,二用一备。泵的吸入和排出管道上均设置了独立、牢固的支架。泵的吸入口和排出口均设置了变径管,变径管长度为管径差的6倍,泵的水平吸入管向泵的吸入口方向倾斜,倾斜度为8‰,泵的吸入口前直管段长度为吸入口直径的5倍,水泵扬程为80米。 在安装质量检查时,发现水泵的吸入及排出管路上存在管件错用、漏装和安装位置错误等质量问题(见图3) , 不符合规范要求,监理工程师要求项目部进行整改,随后上级公司对项目质量检查时发现,项目部未编制水泵安装质量预控方案。工程的工艺管道设计材质为12CrMo(铬钼合金钢)。在材料采购时,施工地的钢材市场无现货,只有15CrMo材质钢管,且规格符合设计要求,由于工期紧张,项目部采取了材料代用。【问题】1.指出图3中管件安装的质量问题。应怎样纠正。2.水泵安装质量预控方案包括哪几方面内容?3.写出工艺管道材料代用时需要办理的手续。4.15CrMo钢管的进场验收要求有哪些?
【背景资料】
某工业安装工程项目,工程内容:工艺管道、设备、电气及自动化仪表安装调试,工程的循环水泵为离心泵,二用一备。泵的吸入和排出管道上均设置了独立、牢固的支架。泵的吸入口和排出口均设置了变径管,变径管长度为管径差的6倍,泵的水平吸入管向泵的吸入口方向倾斜,倾斜度为8‰,泵的吸入口前直管段长度为吸入口直径的5倍,水泵扬程为80米。
在安装质量检查时,发现水泵的吸入及排出管路上存在管件错用、漏装和安装位置错误等质量问题(见图3) , 不符合规范要求,监理工程师要求项目部进行整改,随后上级公司对项目质量检查时发现,项目部未编制水泵安装质量预控方案。工程的工艺管道设计材质为12CrMo(铬钼合金钢)。在材料采购时,施工地的钢材市场无现货,只有15CrMo材质钢管,且规格符合设计要求,由于工期紧张,项目部采取了材料代用。

【问题】
1.指出图3中管件安装的质量问题。应怎样纠正。
2.水泵安装质量预控方案包括哪几方面内容?
3.写出工艺管道材料代用时需要办理的手续。
4.15CrMo钢管的进场验收要求有哪些?
正确答案:
解析:1.问题1:泵吸入管上安装金属软管。改正:应为橡胶软接头。问题2:泵排出管上的变径管位置错误。改正:应当安装在泵的出口处。问题3:由于泵的扬程大于80m,排出管路上的闸阀前没有安装止回阀。改正:排出管路上的闸阀前应安装止回阀。2. 1)水泵安装工序(过程)名称;2)水泵安装过程中可能出现的质量问题;3)提出水泵安装的质量预控措施。3.(1)由项目部的专业工程师提出设计变更申请,经项目部技术管理部门审签后,送交建设(监理)单位审核。(2)经设计单位同意后,由设计单位签发设计变更通知书并经建设(监理)单位会签后生效。4.(1)有取得制造许可的制造厂的产品质量证明文件。(2)对钢管进行外观质量和几何尺寸的检查验收。(3)对钢管材质采用光谱分析方法复查,并做好标识。
4、 背景资料 某安装公司承接一商业中心的建筑智能化工程的施工。工程包括:建筑设备监控系统,安全技术防范系统,公共广播系统,防雷与接地和机房工程。 安装公司项目部进场后,了解商业中心建筑的基本情况,建筑设备安装位置、控制方式和技术要求等。依据监控产品进行深化设计,再依据商业中心工程的施工总进度计划,编制了建筑智能化工程施工进度计划(见表4),该进度计划在报安装公司审批时被否定,要求重新编制。 项目部根据施工图纸和施工进度编制了设备、材料供应计划,在材料送达施工现场时,施工人员按验收工作的规定,对设备、材料进行验收,还对重要的监控部件进行复检,均符合设计要求。 项目部依据工程技术文件和智能建筑工程质量验收规范,编制建筑智能化系统检测方案,该检测方案经建设单位批准后实施,分项工程、子分部工程的检测结果均符合规范规定。检测记录的填写及签字确认符合要求。 在工程的质量验收中,发现机房和弱电井的接地干线搭接不符合施工质量验收规范要求,监理工程师对40*4镀锌扁钢的焊接搭接(见图4)提出整改要求,项目部返工后,通过验收。【问题】1.写出建筑设备监控系统深化设计的紧前工序,深化设计应具有哪些基本的要求?2.项目部编制的建筑智能化工程施工进度计划为什么被安装公司否定,这种表达方式的施工进度计划有哪些缺点?3.材料进场验收及复验有哪些要求?验收工作应按哪些规定进行?4.画出40×4镀锌扁钢正确的焊接搭接方式?扁钢与扁钢搭接至少几面施焊?5.本工程系统检测合格后,需填写几个子分部工程检测记录?检测记录应由谁来作出检测结论和签字确认?
背景资料
某安装公司承接一商业中心的建筑智能化工程的施工。工程包括:建筑设备监控系统,安全技术防范系统,公共广播系统,防雷与接地和机房工程。
安装公司项目部进场后,了解商业中心建筑的基本情况,建筑设备安装位置、控制方式和技术要求等。依据监控产品进行深化设计,再依据商业中心工程的施工总进度计划,编制了建筑智能化工程施工进度计划(见表4),该进度计划在报安装公司审批时被否定,要求重新编制。
项目部根据施工图纸和施工进度编制了设备、材料供应计划,在材料送达施工现场时,施工人员按验收工作的规定,对设备、材料进行验收,还对重要的监控部件进行复检,均符合设计要求。
项目部依据工程技术文件和智能建筑工程质量验收规范,编制建筑智能化系统检测方案,该检测方案经建设单位批准后实施,分项工程、子分部工程的检测结果均符合规范规定。检测记录的填写及签字确认符合要求。
在工程的质量验收中,发现机房和弱电井的接地干线搭接不符合施工质量验收规范要求,监理工程师对40*4镀锌扁钢的焊接搭接(见图4)提出整改要求,项目部返工后,通过验收。

【问题】
1.写出建筑设备监控系统深化设计的紧前工序,深化设计应具有哪些基本的要求?
2.项目部编制的建筑智能化工程施工进度计划为什么被安装公司否定,这种表达方式的施工进度计划有哪些缺点?
3.材料进场验收及复验有哪些要求?验收工作应按哪些规定进行?
4.画出40×4镀锌扁钢正确的焊接搭接方式?扁钢与扁钢搭接至少几面施焊?
5.本工程系统检测合格后,需填写几个子分部工程检测记录?检测记录应由谁来作出检测结论和签字确认?
正确答案:
解析:1.(1)建筑设备监控系统深化设计的紧前工序是设备供应商的确定。 建筑设备监控工程的实施程序:建筑设备自动监控需求调研→监控方案设计与评审→工程承包商的确定→设备供应商的确定→施工图深化设计→工程施工及质量控制→工程检测→管理人员培训|→工程验收开通→投入运行。(2)深化设计的要求:1)自动监控系统的深化设计应具有开放结构,协议和接口都应标准化。2)施工深化中还应做好与建筑给水排水、电气、通风空调、防排烟、防火卷帘和电梯等设备的接口确认,做好与建筑装修效果的配合工作。2.(1)项目部编制的施工进度计划中施工程序有错,系统检测应在系统试运行合格后进行,因此被安装公司否定。(2)横道图施工进度计划不能反映工作所具有的机动时间,不能反映影响工期的关键工作和关键线路,也就无法反映整个施工过程的关键所在,因而不便于施工进度控制人员抓住主要矛盾,不利于施工进度的动态控制。工程项目规模大、工艺关系复杂时,横道图施工进度计划就很难充分暴露施工中的矛盾。3.(1)进场验收、复检要求:1)在材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收;2)要求复检的材料应有取样送检证明报告。(2) 验收工作按质量验收规范和计量检测规定进行。4.搭接方式如下图:扁钢与扁钢搭接至少三面施焊。5.(1)系统检测合格后,需填写4个子分部工程检查记录。(2)检测记录应由检测负责人做出检测结论,监理工程师(项目专业技术负责人)签字确认。

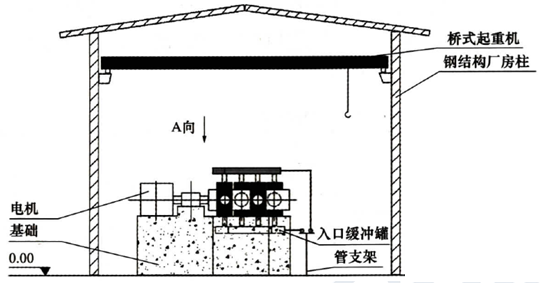

5、【背景资料】 某项目建设单位与A公司签订了氢气压缩机厂房建筑及机电工程施工总承包合同。工程包括:设备及钢结构厂房基础,配电室建筑施工,厂房钢结构制造、安装。一台20t通用桥式起重机安装,一台活塞式氢气压缩机及配套设备。氢气管道和自动化仪表控制装置安装等。经建设单位同意,A公司将设备及钢结构厂房基础、配电室建筑施工分包给B公司。钢结构厂房、桥式起重机、压缩机及进出口配管如图5所示。
图5
钢结构厂房、桥式起重机、压缩机及进出口配管示意图 A公司编制的压缩机及工艺管道施工程序:压缩机临时就位→口→压缩机固定与灌浆→口→ 管道焊接→口→氢气管道吹洗→口→中间交接。 B公司首先完成压缩机基础施工,与A公司办理中间交接时,共同复核了标注在中心标板上的安装基准线和埋设在基础边缘的标高基准点。 A公司编制的起重机安装专项施工方案中,采取两根钢丝绳分别单股捆扎起重机大梁。用单台50t汽车起重机吊装就位,对吊装作业进行危险源辨识,分析其危险因素,制定了预防控制措施。 A公司依据施工质量管理策划的要求和压力管道质量规定,对焊接过程的六个质量控制环节(焊工、焊接材料、焊接工艺评定、焊接工艺、焊接作业、焊接返修)设置质量控制点,对质量控制实施有效的措施。电动机试运行前。A公司与监理单位,建设单位对电动机绕组绝缘电阻、电源开关,启动设备,控制设备进行了检查,结果符合要求。【问题】1.结合A公司编制的施工程序,分别写出压缩机固定与灌浆、氢气管道吹洗的紧前和紧后工序。2.标注的安装基准线包括哪两个中心线?测试安装标高基准线一般采用哪种测量仪器?3.在焊接材料的质量控制环节中,应设置哪些控制点?4.公司编制的起重机吊装专项方案中,吊装钢丝绳断脱和汽车起重机侧翻,应采取哪些控制措施?5.电动机试运行前,对电动机的安装和保护接地还需要哪些检查?
【背景资料】
某项目建设单位与A公司签订了氢气压缩机厂房建筑及机电工程施工总承包合同。工程包括:设备及钢结构厂房基础,配电室建筑施工,厂房钢结构制造、安装。一台20t通用桥式起重机安装,一台活塞式氢气压缩机及配套设备。氢气管道和自动化仪表控制装置安装等。经建设单位同意,A公司将设备及钢结构厂房基础、配电室建筑施工分包给B公司。钢结构厂房、桥式起重机、压缩机及进出口配管如图5所示。

图5
钢结构厂房、桥式起重机、压缩机及进出口配管示意图
A公司编制的压缩机及工艺管道施工程序:压缩机临时就位→口→压缩机固定与灌浆→口→ 管道焊接→口→氢气管道吹洗→口→中间交接。
B公司首先完成压缩机基础施工,与A公司办理中间交接时,共同复核了标注在中心标板上的安装基准线和埋设在基础边缘的标高基准点。
A公司编制的起重机安装专项施工方案中,采取两根钢丝绳分别单股捆扎起重机大梁。用单台50t汽车起重机吊装就位,对吊装作业进行危险源辨识,分析其危险因素,制定了预防控制措施。
A公司依据施工质量管理策划的要求和压力管道质量规定,对焊接过程的六个质量控制环节(焊工、焊接材料、焊接工艺评定、焊接工艺、焊接作业、焊接返修)设置质量控制点,对质量控制实施有效的措施。
电动机试运行前。A公司与监理单位,建设单位对电动机绕组绝缘电阻、电源开关,启动设备,控制设备进行了检查,结果符合要求。
【问题】
1.结合A公司编制的施工程序,分别写出压缩机固定与灌浆、氢气管道吹洗的紧前和紧后工序。
2.标注的安装基准线包括哪两个中心线?测试安装标高基准线一般采用哪种测量仪器?
3.在焊接材料的质量控制环节中,应设置哪些控制点?
4.公司编制的起重机吊装专项方案中,吊装钢丝绳断脱和汽车起重机侧翻,应采取哪些控制措施?
5.电动机试运行前,对电动机的安装和保护接地还需要哪些检查?
正确答案:
解析:1.(1)压缩机固定与灌浆的紧前工序为:压缩机找平找正;紧后工序是:压缩机连接氢气管道。(2)氢气管道吹洗的紧前工序是:氢气管道压力试验;紧后工序是:压缩机空负荷试运转。2.安装基准线包括纵向中心线、横向中心线。测试安装标高基准线一般采用水准仪。3. (1) 焊材的采购 (2) 验收及复检 (3) 保管 (4) 烘干及恒温存放 (5) 发放与回收【此知识点已删除】4.(1)A公司编制的起重机安装专项施工方案中,吊索钢丝绳断脱的控制措施:1)吊索钢丝绳或卸扣的安全系数满足规范要求;2)钢丝绳吊索捆扎起重机大梁直角处加钢制半圆护角。(2) A公司编制的起重机安装专项施工方案中,汽车起重机侧翻的控制措施有:1)严禁超载(违章作业);2)支腿接触地面平整、耐压力满足支腿稳定性好。5.电动机试运行前,对电动机的安装和保护接地还需要检查:(1)检查电动机安装是否牢固,地脚螺栓是否全部拧紧。(2)电动机的保护接地线必须连接可靠,接地线(铜芯)的截面不小于4mm²,有防松弹簧垫圈。
